Terrassement

Préparer la parcelle qui accueillera le LT

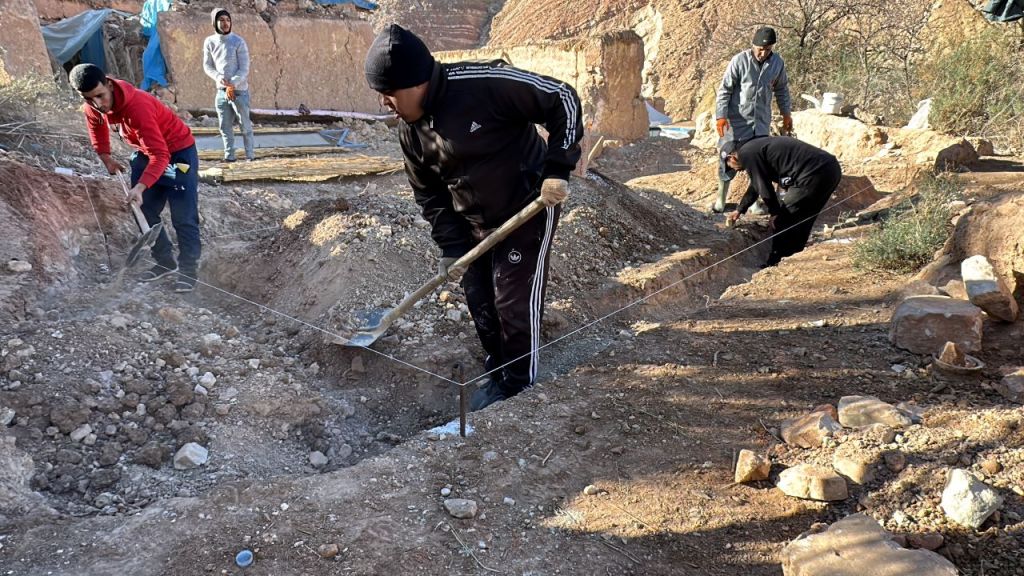

Première étape du montage sur site, après identification de la parcelle pouvant accueilli un LT, niveler le sol et creuser les fouilles qui recevront le portique, les sabots G3 et les panneaux de roseau des parois verticales.
Prévoir 1 m minimum de part et d’autre du module pour faciliter la circulation et la manipulation des éléments lors du montage.

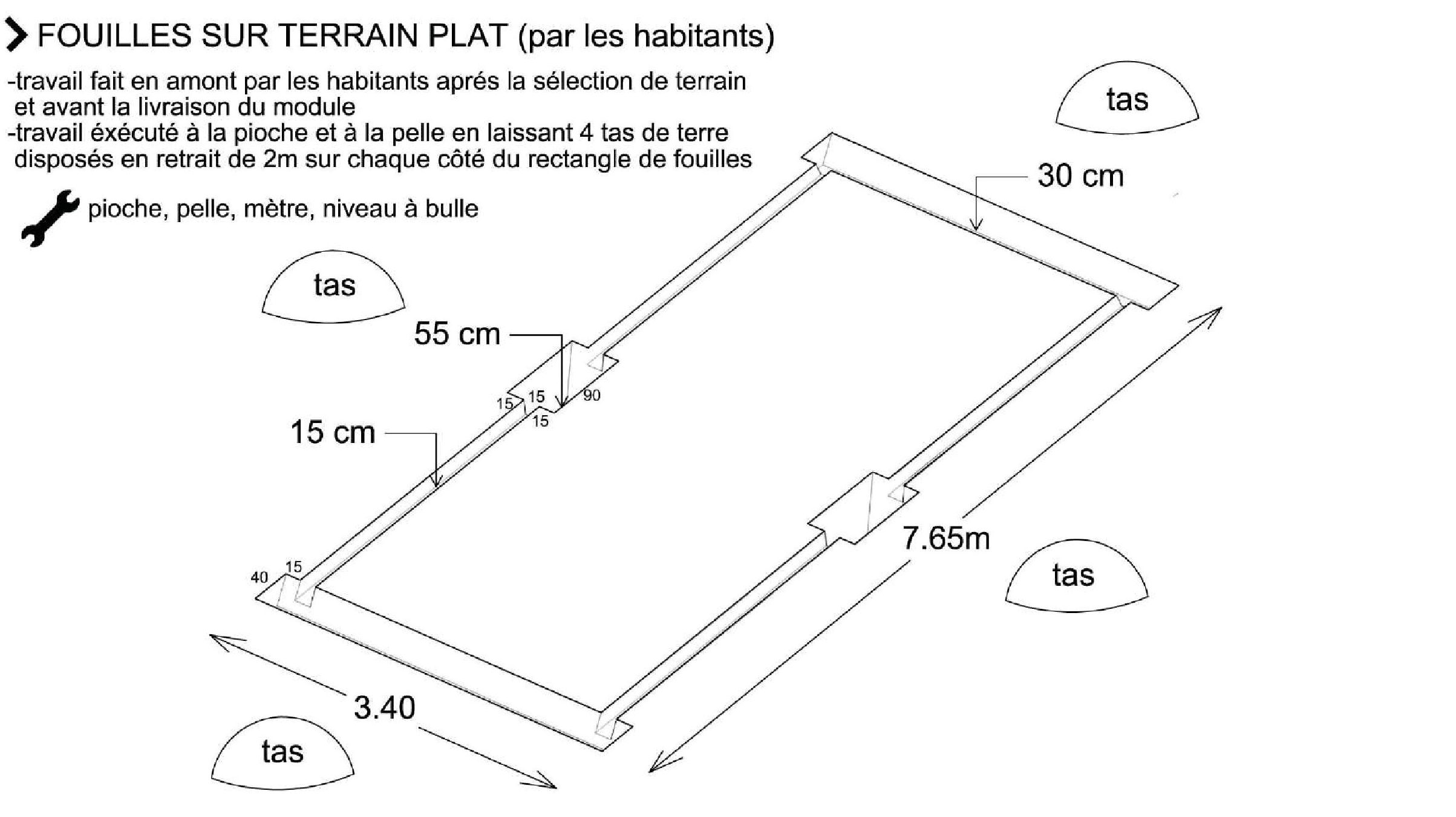

Plan de fouilles (p. 8 du Manuel de montage)
